Quản lý Giá trị Thu được (Earned Value Management - EVM): Cách tính BAC, PV, EV, AC, SPI, CPI & Dự báo EAC

Ngày tạo 26/10/2026

 -  9 Lượt xem

Làm sao biết dự án đang thực sự đúng tiến độ hay đang ngầm đội vốn? Quản lý Giá trị Thu được (Earned Value Management - EVM) trong chuẩn PMBOK® 8 giúp đo lường chính xác sức khỏe tài chính và tiến độ dự án qua 9 chỉ số cốt lõi (BAC, PV, EV, AC, SV, CV, SPI, CPI, EAC) trên hệ thống 11 Baseline của project-management.erx.vn.

1. Sai lầm Kinh điển khi Kiểm soát Ngân sách Dự án & Bản chất của EVM

Hãy hình dung một tình huống thực tế rất phổ biến tại các doanh nghiệp: Dự án của bạn có tổng ngân sách cơ sở (BAC) là $49,448 và kéo dài trong 28 ngày. Đến Ngày báo cáo (Status Date — ngày thứ 16), theo kế hoạch bạn dự kiến chi hết $29,600. Bộ phận kế toán báo cáo rằng số tiền thực tế đã chi trả (AC) đúng bằng $29,600.

Nếu chỉ so sánh Ngân sách Kế hoạch ($29,600) với Chi phí Thực tế ($29,600), nhiều người sẽ lầm tưởng rằng dự án đang đi đúng hướng 100%! Nhưng khi kiểm tra khối lượng công việc thực tế đã hoàn thành dưới hiện trường, đội dự án mới chỉ làm xong lượng công việc tương đương giá trị $26,640. Điều đó có nghĩa là:

  • Dự án đang trễ tiến độ -$2,960 giá trị công việc so với kế hoạch; VÀ
  • Dự án đang vượt chi phí -$2,960 (bỏ ra $29,600 nhưng chỉ thu về $26,640 giá trị).

Đó chính là lý do Earned Value Management (EVM) trong Miền hiệu suất Tài chính (Finance Performance Domain) của PMBOK® 8 là tiêu chuẩn vàng bắt buộc đối với mọi Giám đốc Dự án chuyên nghiệp.

2. Giải mã 4 Tham số Nền tảng của EVM: BAC, PV, EV và AC

Trước khi tính toán các chỉ số chênh lệch và dự báo, hệ thống EVM trên project-management.erx.vn thu thập 4 tham số gốc từ bảng WBS và Baseline đã chốt:

  1. BAC (Budget at Completion — Ngân sách Cơ sở khi Hoàn thành): Tổng chi phí kế hoạch của tất cả các gói công việc (Work Packages) trong dự án khi bạn bấm chốt Set Baseline. Trong dự án mẫu P2P, BAC = $49,448.
  2. PV (Planned Value — Giá trị Kế hoạch / BCWS): Giá trị ngân sách được phân bổ cho phần công việc lẽ ra phải hoàn thành tính đến Ngày báo cáo (Status Date). Công thức ở cấp từng task: PV = BAC_task × % Kế hoạch tại Status Date.
  3. EV (Earned Value — Giá trị Thu được / BCWP): Giá trị ngân sách gốc của phần công việc thực sự đã hoàn thành tính đến Ngày báo cáo. Công thức: EV = BAC_task × % Complete (Thực tế). Đây là chỉ số quan trọng nhất của EVM!
  4. AC (Actual Cost — Chi phí Thực tế / ACWP): Tổng số tiền thực tế đã chi ra để hoàn thành phần công việc EV tính đến Ngày báo cáo (bao gồm giờ công thực tế Actual Work × Standard/Overtime Rate cộng với Actual Fixed Cost).

3. Bảng Tổng hợp Toàn bộ 9 Công thức EVM Chuẩn PMBOK® 8

Từ 4 tham số gốc (BAC, PV, EV, AC), động cơ tài chính của ERX AI Project Gantt Planner tự động tính toán tức thời toàn bộ 9 chỉ số kiểm soát và dự báo ngân sách:

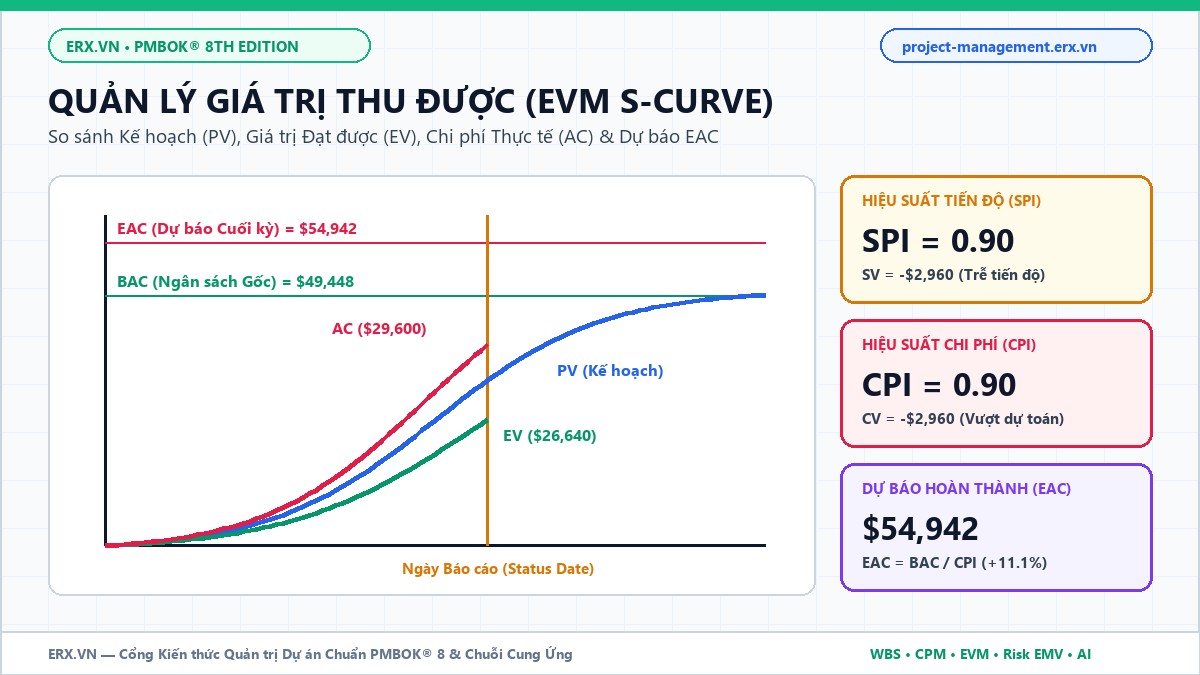

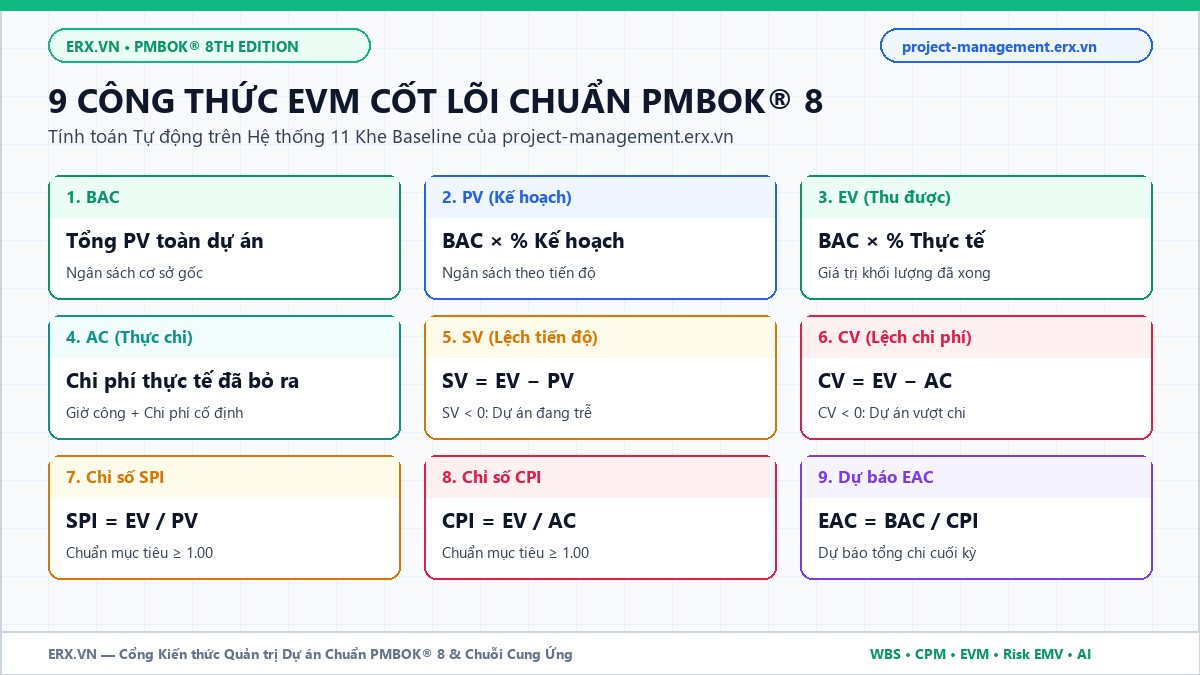

Bảng tổng hợp 9 công thức Earned Value Management (EVM) chuẩn PMBOK 8 trên project-management.erx.vn
Hình 1: 9 công thức Earned Value Management (EVM) cốt lõi được tính tự động trên 11 khe Baseline của ERX Gantt Planner.
Chỉ số EVM Công thức Toán học Ý nghĩa Điều hành & Ngưỡng Đánh giá Ví dụ P2P tại Ngày 16
Chênh lệch Tiến độ (SV) SV = EV − PV SV < 0: Trễ tiến độ | SV > 0: Vượt tiến độ (tính bằng tiền). $26,640 − $29,600 = -$2,960
Chênh lệch Chi phí (CV) CV = EV − AC CV < 0: Đội chi phí | CV > 0: Tiết kiệm chi phí so với dự toán. $26,640 − $29,600 = -$2,960
Chỉ số Hiệu suất Tiến độ (SPI) SPI = EV / PV SPI ≥ 1.00: Tốt | 0.90–0.99: Cảnh báo vàng | < 0.90: Báo động đỏ. $26,640 / $29,600 = 0.90
Chỉ số Hiệu suất Chi phí (CPI) CPI = EV / AC Cho biết mỗi $1.00 chi ra thu về bao nhiêu $ giá trị công việc. $26,640 / $29,600 = 0.90
Dự báo Chi phí Khi Hoàn thành (EAC) EAC = BAC / CPI Dự báo tổng số tiền thực tế dự án sẽ tiêu tốn khi hoàn tất 100% nếu giữ hiệu suất CPI hiện tại. $49,448 / 0.90 = $54,942
Chi phí Cần thêm để Hoàn tất (ETC) ETC = EAC − AC Số tiền dòng tiền (Cashflow) cần chuẩn bị thêm từ ngày báo cáo đến cuối dự án. $54,942 − $29,600 = $25,342
Chênh lệch Khi Hoàn thành (VAC) VAC = BAC − EAC Dự báo mức thâm hụt ngân sách cuối kỳ (VAC < 0 cần đối chiếu ngay với Quỹ dự phòng EMV). $49,448 − $54,942 = -$5,494
Chỉ số Hiệu suất Cần đạt (TCPI) (BAC − EV) / (BAC − AC) Hiệu suất chi phí bắt buộc phải đạt trong phần việc còn lại để không vượt ngân sách BAC. $22,808 / $19,848 = 1.15

4. Ma trận Chẩn đoán 4 Góc Phần tư (SPI × CPI) cho Giám đốc Dự án

Trong thực tế điều hành, việc đọc riêng lẻ từng con số không quan trọng bằng việc kết hợp đồng thời cặp chỉ số SPI và CPI để ra quyết định can thiệp đúng bệnh:

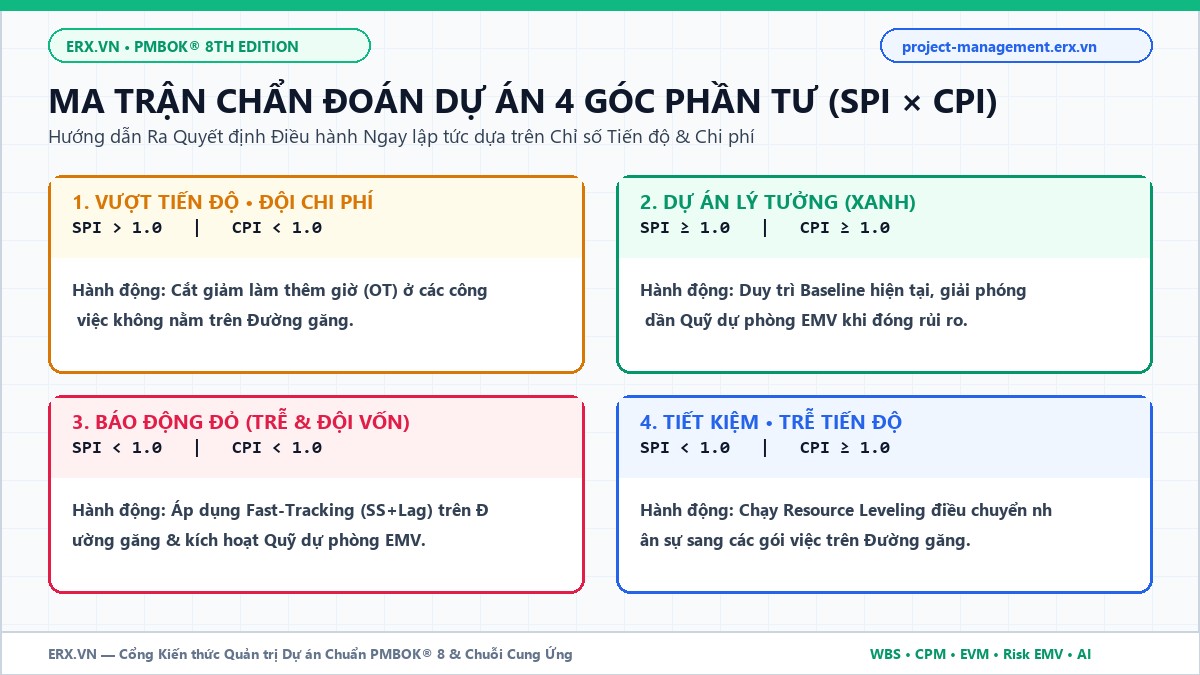

Ma trận chẩn đoán sức khỏe dự án 4 góc phần tư SPI x CPI chuẩn PMBOK 8 trên project-management.erx.vn
Hình 2: Ma trận 4 góc phần tư chẩn đoán sức khỏe dự án kết hợp SPI (Tiến độ) và CPI (Chi phí).
  • Góc phần tư 1 (SPI > 1.0 nhưng CPI < 1.0 — Nhanh tiến độ nhưng Đội chi phí): Đội dự án đang lạm dụng kỹ thuật Crashing (tăng ca Overtime hoặc thuê thêm nhà thầu phụ giá cao) cả ở những công việc không nằm trên Đường găng. Cần cắt giảm ngay giờ làm thêm ở các task có Total Slack > 0.
  • Góc phần tư 2 (SPI ≥ 1.0 và CPI ≥ 1.0 — Dự án Lý tưởng): Tiến độ và ngân sách đều nằm trong vùng kiểm soát xanh. Duy trì Baseline hiện tại và giải phóng dần quỹ dự phòng rủi ro khi các rủi ro hết hiệu lực.
  • Góc phần tư 3 (SPI < 1.0 và CPI < 1.0 — Báo động Đỏ Toàn diện): Như ví dụ ở trên (SPI = 0.90, CPI = 0.90), dự án dự kiến đội vốn -$5,494 trong khi quỹ dự phòng rủi ro EMV chỉ có $3,260. Giám đốc Dự án phải áp dụng Fast-Tracking (chuyển quan hệ FS sang SS + Lag) trên Đường găng và kích hoạt kế hoạch giảm thiểu rủi ro ngay lập tức.
  • Góc phần tư 4 (SPI < 1.0 nhưng CPI ≥ 1.0 — Tiết kiệm chi phí nhưng Trễ tiến độ): Thường xảy ra khi thiếu nhân sự thực thi hoặc bị nghẽn cổ chai ở khâu chờ phê duyệt. Giải pháp là chạy công cụ Resource Leveling trên project-management.erx.vn để điều chuyển nguồn lực sang các task nằm trên Đường găng.

🚀 Thực hành Trực tiếp trên Nền tảng ERX AI Project Gantt Planner

Thay vì quản lý rời rạc trên hàng chục file Excel và Word dễ lệch số liệu, bạn có thể lập tiến độ WBS đa cấp, tính Đường găng (CPM), theo dõi 9 chỉ số EVM, định lượng rủi ro tự động EMV = P% × Impact($) và đồng bộ 13 hồ sơ chuẩn PMBOK® 8 ngay trên trình duyệt.

👉 Mở Nền tảng project-management.erx.vn Ngay →   |   Xem trọn bộ Chuyên mục Project Management

5. Bài viết Liên quan trong Hệ sinh thái Quản trị Dự án PMBOK® 8

6. Câu hỏi Thường gặp (FAQ) về Earned Value Management (EVM)

Câu hỏi 1: Tại sao khi dự án hoàn thành 100%, chỉ số SV luôn bằng 0 và SPI luôn bằng 1.0 dù dự án bị trễ hạn?

Khi dự án kết thúc 100%, toàn bộ khối lượng kế hoạch đã được thực hiện xong nên EV = PV = BAC, dẫn đến SV = 0 và SPI = 1.0. Đây là đặc tính toán học của EVM truyền thống (tính theo tiền). Vì vậy, trên project-management.erx.vn, bạn nên theo dõi song song cả SPI (EVM) lẫn Đường găng CPM (Finish Variance so với Baseline Finish) để kiểm soát chặt cả tiền lẫn ngày kết thúc thực tế.

Câu hỏi 2: Khi nào được phép cập nhật lại Baseline (Re-baseline) trên hệ thống?

Bạn tuyệt đối không được tự ý ghi đè Baseline 0 chỉ để làm đẹp chỉ số SPI/CPI! Chỉ khi có yêu cầu thay đổi phạm vi chính thức (Approved Change Request) được Sponsor phê duyệt, bạn mới lưu thêm vào các khe Baseline 1 đến Baseline 10 trên project-management.erx.vn để giữ nguyên lịch sử đối chiếu với Baseline 0 ban đầu.

Câu hỏi 3: Chỉ số TCPI > 1.10 cảnh báo điều gì?

TCPI (To-Complete Performance Index) > 1.10 cho biết để không vượt ngân sách gốc, hiệu suất chi phí trong phần việc còn lại phải tăng đột biến trên 110% — một ngưỡng rất khó khả thi nếu không cắt giảm phạm vi hoặc trích Quỹ dự phòng Rủi ro (EMV).
