Case Study Quản trị Dự án Chuỗi Cung Ứng (Procure-to-Pay): Lộ trình 20 Bước WBS & Đối soát 3-Way Match

Ngày tạo 27/10/2026

 -  3 Lượt xem

Bóc tách toàn diện Case Study dự án chuẩn hóa quy trình Mua hàng đến Thanh toán (P2P-FOUNDATION-2026) kéo dài 28 ngày làm việc với 7 phòng ban và tổng ngân sách phê duyệt $52,708. Từ chuẩn hóa PR, đấu thầu RFQ, phát hành PO đến chốt chặn đối soát ba bên (3-Way Matching: PO ↔ GRN ↔ Invoice) và thẻ điểm nhà cung cấp trên project-management.erx.vn.

1. Tổng quan Case Study: Dự án Chuẩn hóa Quy trình Mua hàng đến Thanh toán (P2P-FOUNDATION-2026)

Để giúp các Giám đốc Chuỗi cung ứng (Supply Chain Directors), Trưởng phòng Mua hàng (Procurement Managers) và chuyên viên PMO thấy rõ cách áp dụng chuẩn PMBOK® Guide – 8th Edition vào thực tiễn doanh nghiệp Việt Nam, đội ngũ chuyên gia ERX đã xây dựng dự án mẫu hoàn chỉnh mang mã hiệu P2P-FOUNDATION-2026 tích hợp sẵn ngay trong Học viện Đào tạo của project-management.erx.vn.

  • Bối cảnh & Nỗi đau Doanh nghiệp: Quy trình mua sắm từ khi phát sinh Yêu cầu mua hàng (Purchase Requisition - PR) đến khi phát hành Đơn hàng (Purchase Order - PO), nhận hàng nhập kho (Goods Receipt Note - GRN) và thanh toán hóa đơn (AP Invoice) đang bị phân mảnh qua giấy tờ và email, mất trung bình 9 ngày làm việc/đơn và thường xuyên xảy ra chênh lệch số lượng/đơn giá.
  • Thông số Chuẩn của Dự án: Tổng thời lượng 28 ngày làm việc, chia làm 5 Giai đoạn (Phases) và 20 Bước WBS, huy động 7 đơn vị/phòng ban.
  • Cấu trúc Ngân sách Chuẩn PMBOK 8: Ngân sách cơ sở cuốn chiếu từ 20 gói công việc là BAC = $49,448, cộng với Quỹ dự phòng của 8 rủi ro trọng yếu EMV = +$3,260, tạo thành Ngân sách Phê duyệt (Approved Budget) = $52,708.

2. Bóc tách Chi tiết 5 Giai đoạn & 20 Bước WBS của Dự án Chuỗi Cung Ứng P2P

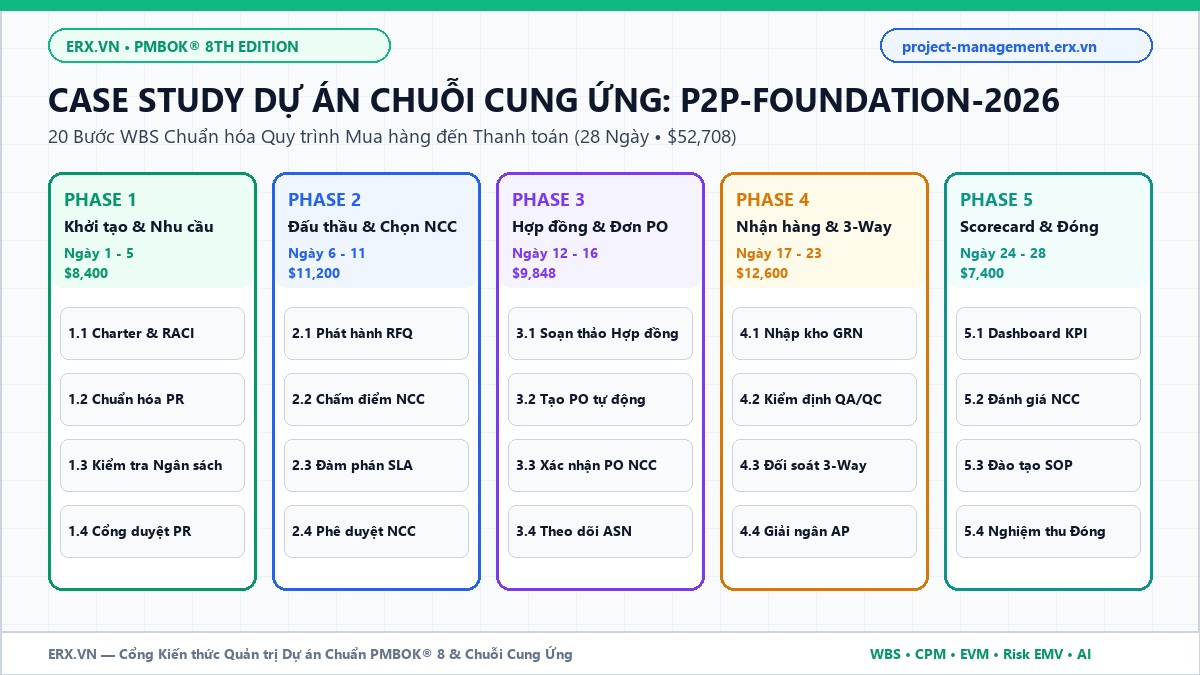

Toàn bộ Cấu trúc Phân rã Công việc (WBS) của dự án được thiết kế tuân thủ nghiêm ngặt Quy tắc 100%, kết hợp thông minh các mối quan hệ FS, SS+1d (Fast-Tracking) và FF:

Giai đoạn (Phase) Các Bước WBS Trọng tâm (20 Bước) Đầu ra Nghiệm thu (Deliverables) & Phòng ban Chịu trách nhiệm (A/R) Ngân sách Giai đoạn
Phase 1: Khởi tạo & Quản trị Nhu cầu (PR)
(Ngày 1 – Ngày 5)
1.1 Lập Project Charter & Ma trận RACI
1.2 Chuẩn hóa Biểu mẫu PR & Danh mục Mã vật tư
1.3 Thiết lập Quy tắc Kiểm tra Ngân sách (SS+1d)
1.4 Cấu hình Luồng Phê duyệt PR Đa cấp (DOA)
Bản Charter được duyệt; Bộ mã vật tư chuẩn; Ma trận hạn mức phê duyệt tự động (PMO, Mua hàng, Tài chính). $8,400
Phase 2: Đấu thầu (RFQ) & Lựa chọn NCC
(Ngày 6 – Ngày 11)
2.1 Chuẩn hóa Hồ sơ Mời báo giá (RFQ Template)
2.2 Xây dựng Ma trận Chấm điểm Kỹ thuật & Thương mại
2.3 Đàm phán Tổng chi phí Sở hữu (TCO) & SLA
2.4 Phê duyệt Danh sách Nhà cung cấp Đạt chuẩn (AVL)
Bảng so sánh báo giá tự động; Khung chấm điểm TCO; Danh bạ nhà cung cấp được duyệt (Mua hàng, QA, Tài chính). $11,200
Phase 3: Hợp đồng & Phát hành Đơn hàng (PO)
(Ngày 12 – Ngày 16)
3.1 Chuẩn hóa Hợp đồng Khung & Điều khoản Phạt trễ
3.2 Cấu hình Chuyển đổi Tự động từ PR sang PO
3.3 Cổng Xác nhận Đơn hàng từ Nhà cung cấp (PO Ack)
3.4 Thiết lập Thông báo Giao hàng Trước (ASN)
Mẫu hợp đồng chuẩn pháp lý; Luồng tự động sinh PO không cần nhập liệu lại (Mua hàng, CNTT, Nhà cung cấp). $9,848
Phase 4: Nhận hàng, QA & Đối soát 3-Way Match
(Ngày 17 – Ngày 23)
4.1 Quy trình Tiếp nhận Hàng hóa & Lập phiếu GRN
4.2 Kiểm định Chất lượng Đầu vào (IQC / QA Gate - FF)
4.3 Cấu hình Đối soát Tự động 3 bên (3-Way Matching)
4.4 Quy trình Giải ngân & Lịch Thanh toán (Payment Run)
Chốt chặn kiểm soát tự động PO ↔ GRN ↔ Invoice trước khi giải ngân (Kho vận, QA, Kế toán AP, CNTT). $12,600
Phase 5: Supplier Scorecard & Bàn giao Go-Live
(Ngày 24 – Ngày 28)
5.1 Xây dựng Dashboard KPI Mua hàng & Công nợ
5.2 Thiết lập Thẻ điểm Nhà cung cấp (OTIF & Quality)
5.3 Đào tạo SOP cho 7 Phòng ban & Chạy UAT
5.4 Nghiệm thu Đóng Dự án & Bàn giao Vận hành
Dashboard theo dõi OTIF thời gian thực; 100% nhân sự vượt qua bài kiểm tra SOP; Biên bản nghiệm thu (Toàn bộ 7 đơn vị). $7,400

3. Điểm Nhấn Kiểm soát Chất lượng: Chốt chặn Đối soát Ba bên (3-Way Matching)

Tại Bước 4.3 trên Đường găng của dự án, nguyên tắc "Nhúng chất lượng vào quy trình và giao phẩm" (Embed Quality) của PMBOK 8 được hiện thực hóa thông qua cơ chế Đối soát Ba bên Tự động (3-Way Matching):

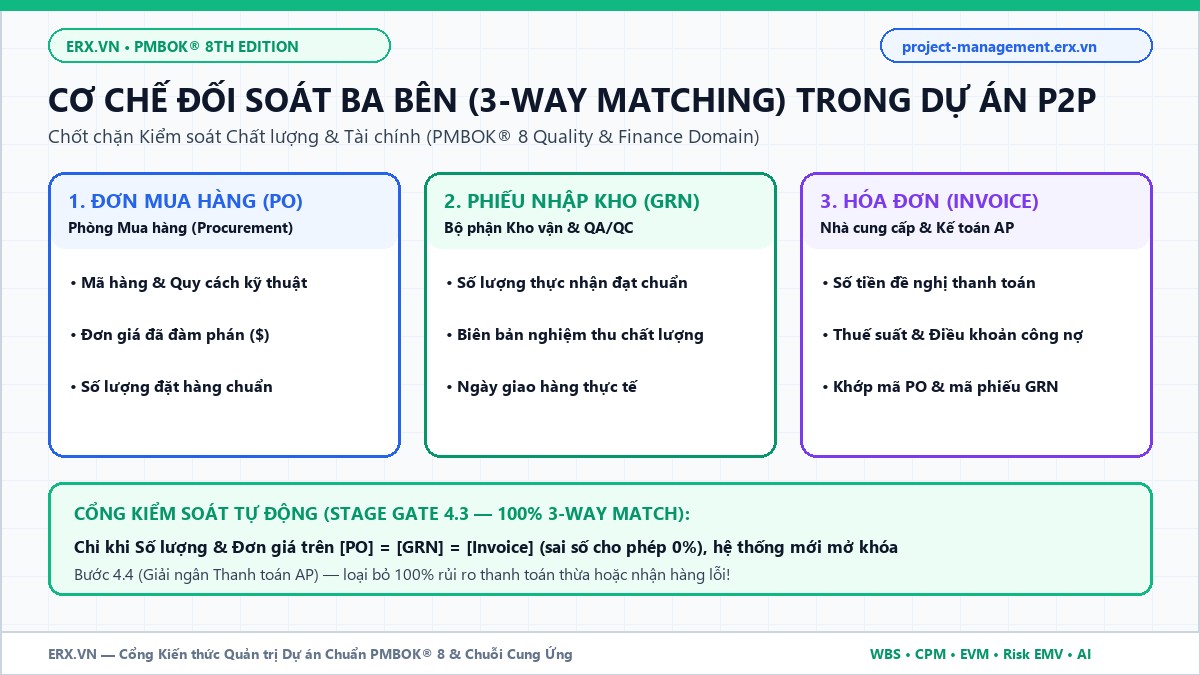

Cơ chế đối soát ba bên 3-Way Matching PO GRN Invoice trong dự án chuỗi cung ứng P2P chuẩn PMBOK 8
Hình 1: Chốt chặn kiểm soát chất lượng và tài chính 3-Way Matching (PO ↔ GRN ↔ Invoice) ở Bước 4.3 của dự án P2P-FOUNDATION-2026.

Hệ thống đối chiếu tự động 3 chứng từ độc lập: Đơn đặt hàng (PO) của Phòng Mua hàng, Phiếu nhập kho đạt chuẩn (GRN + QA Pass) của Bộ phận Kho/QC, và Hóa đơn (Invoice) của Nhà cung cấp gửi cho Kế toán AP. Chỉ khi cả 3 chứng từ khớp 100% về mã hàng, số lượng thực nhận và đơn giá hợp đồng, lệnh thanh toán ở Bước 4.4 mới được kích hoạt.

🚀 Thực hành Trực tiếp trên Nền tảng ERX AI Project Gantt Planner

Thay vì quản lý rời rạc trên hàng chục file Excel và Word dễ lệch số liệu, bạn có thể lập tiến độ WBS đa cấp, tính Đường găng (CPM), theo dõi 9 chỉ số EVM, định lượng rủi ro tự động EMV = P% × Impact($) và đồng bộ 13 hồ sơ chuẩn PMBOK® 8 ngay trên trình duyệt.

👉 Mở Nền tảng project-management.erx.vn Ngay →   |   Xem trọn bộ Chuyên mục Project Management

4. Bài viết Liên quan trong Hệ sinh thái Quản trị Dự án & Chuỗi Cung Ứng

5. Câu hỏi Thường gặp (FAQ) về Case Study Dự án P2P

Câu hỏi 1: Làm sao để mở và tương tác trực tiếp với dữ liệu dự án mẫu P2P-FOUNDATION-2026?

Bạn chỉ cần truy cập project-management.erx.vn, dự án mẫu P2P-FOUNDATION-2026 cùng 2 trang học liệu chuyên sâu (Nền tảng Quản trị Dự án P2P và Câu chuyện Thực chiến P2P) đã được tích hợp sẵn để bạn trải nghiệm ngay lập tức.

Câu hỏi 2: Tôi có thể dùng mẫu WBS 20 bước này để tùy biến cho dự án triển khai ERP hoặc WMS của công ty mình không?

Hoàn toàn được. Bạn có thể nhân bản (Clone) dự án P2P-FOUNDATION-2026 trên đám mây hoặc nhờ AI Project Co-Pilot điều chỉnh lại tên các gói công việc, đơn giá nhân sự và danh mục rủi ro cho khớp với doanh nghiệp của bạn.

Câu hỏi 3: Vì sao ngân sách phê duyệt của dự án là $52,708 thay vì $49,448?

$49,448 là chi phí cơ sở (BAC) tính từ giờ công của 20 gói công việc, còn $3,260 là quỹ dự phòng rủi ro (Contingency Reserve) được định lượng bằng công thức EMV = P% × Impact($) từ 8 rủi ro thực tế của dự án P2P, tổng cộng tạo thành ngân sách phê duyệt $52,708.
