Cấu trúc Phân rã Công việc (WBS) & Từ điển WBS: Cách chia nhỏ Dự án chuẩn PMBOK 8

Ngày tạo 26/10/2026

 -  8 Lượt xem

Cấu trúc Phân rã Công việc (Work Breakdown Structure - WBS) và Từ điển WBS là nền tảng chống trượt phạm vi (Scope Creep) trong chuẩn PMBOK® 8. Bài viết hướng dẫn chi tiết Quy tắc 100%, Quy tắc 8/80 giờ, cách phân biệt Summary Task, Work Package, Milestone và thực hành trực tiếp trên ERX AI Project Gantt Planner.

1. WBS (Work Breakdown Structure) là gì theo định nghĩa chuẩn PMBOK® 8?

Theo PMBOK® Guide – 8th Edition (Miền hiệu suất Scope Performance Domain), WBS (Cấu trúc Phân rã Công việc) là sự phân tách có thứ bậc, hướng theo giao phẩm (deliverable-oriented hierarchical decomposition) đối với toàn bộ phạm vi công việc mà đội dự án phải thực hiện để đạt được mục tiêu và tạo ra các sản phẩm bàn giao đã cam kết trong Project Charter.

Nhiều người mới làm quản lý dự án thường nhầm lẫn WBS với một "danh sách việc cần làm" (To-do list) rời rạc. Sự khác biệt cốt lõi nằm ở chỗ:

  • To-do List thông thường: Chỉ liệt kê các hành động ngẫu nhiên nghĩ ra trong đầu, dễ trùng lặp hoặc bỏ sót các hạng mục kiểm thử, nghiệm thu, quản lý dự án.
  • WBS chuẩn PMBOK® 8: Phân rã từ tổng thể xuống chi tiết theo cấu trúc cây phân cấp (Project Summary → Phase / Major Deliverable → Work Package & Milestone), trong đó mọi chi phí (Cost), giờ công (Work) và thời lượng (Duration) từ cấp dưới đều tự động cuốn chiếu (roll-up) lên cấp cha.

2. Hai Quy tắc Vàng khi Thiết kế WBS: Quy tắc 100% & Quy tắc 8/80 Giờ

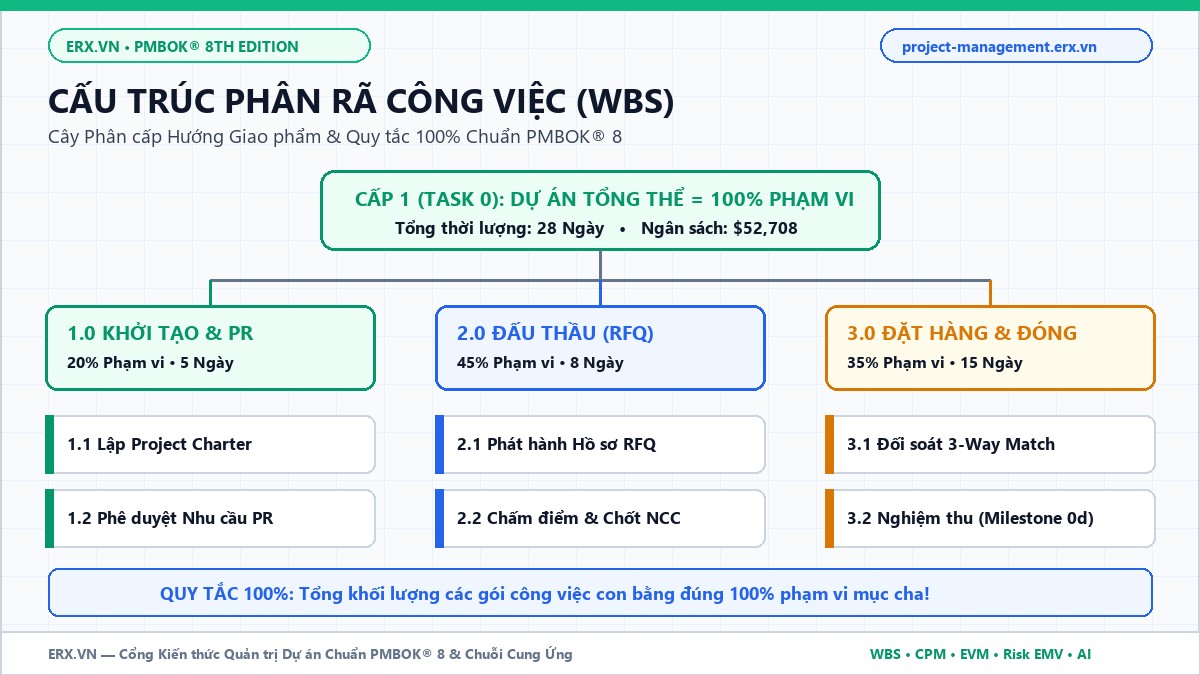

2.1. Quy tắc 100% (The 100% Rule)

Quy tắc 100% là nguyên lý quan trọng nhất khi xây dựng WBS: Tổng công việc ở cấp độ "con" (Child tasks) phải bằng đúng 100% phạm vi công việc được mô tả ở mục "cha" (Parent / Summary task).

  • Không nhỏ hơn 100% (Chống bỏ sót): Nếu Giai đoạn 2 là "Đấu thầu & Lựa chọn Nhà cung cấp" nhưng các gói công việc con chỉ có "Phát hành RFQ" và "Nhận báo giá" mà quên mất gói "Đánh giá kỹ thuật & Chấm điểm Scorecard" hoặc "Đàm phán hợp đồng", thì tiến độ và ngân sách cuốn chiếu lên sẽ bị thiếu hụt nghiêm trọng.
  • Không lớn hơn 100% (Chống mạ vàng / Gold Plating): Bất kỳ công việc nào không nằm trong phạm vi giao phẩm của mục cha thì tuyệt đối không được đưa vào WBS.

2.2. Quy tắc 8/80 Giờ (1 đến 10 Ngày làm việc) cho Gói Công việc (Work Package)

Chúng ta nên chia nhỏ WBS đến mức nào thì dừng lại? PMBOK® khuyến nghị cấp thấp nhất của WBS — gọi là Gói công việc (Work Package) — nên tuân thủ Quy tắc 8/80 giờ:

  • Không nên nhỏ hơn 8 giờ làm việc (1 ngày): Vì nếu chia vụn thành các việc 1–2 giờ, Giám đốc Dự án sẽ sa lầy vào quản lý vi mô (Micromanagement) và tốn quá nhiều thời gian cập nhật tiến độ.
  • Không nên dài quá 80 giờ làm việc (10 ngày / 2 tuần): Vì một task kéo dài 30–45 ngày mà không được chia nhỏ sẽ trở thành "hộp đen" — bạn không thể phát hiện sớm sự chậm trễ cho đến khi thời hạn đã trôi qua.

3. Phân biệt 3 Loại Node trong Bảng WBS trên ERX AI Project Gantt Planner

Khi thực hành lập tiến độ trên project-management.erx.vn, động cơ lập lịch chuẩn MS Project 2016 phân biệt tự động 3 loại phần tử trong cây WBS:

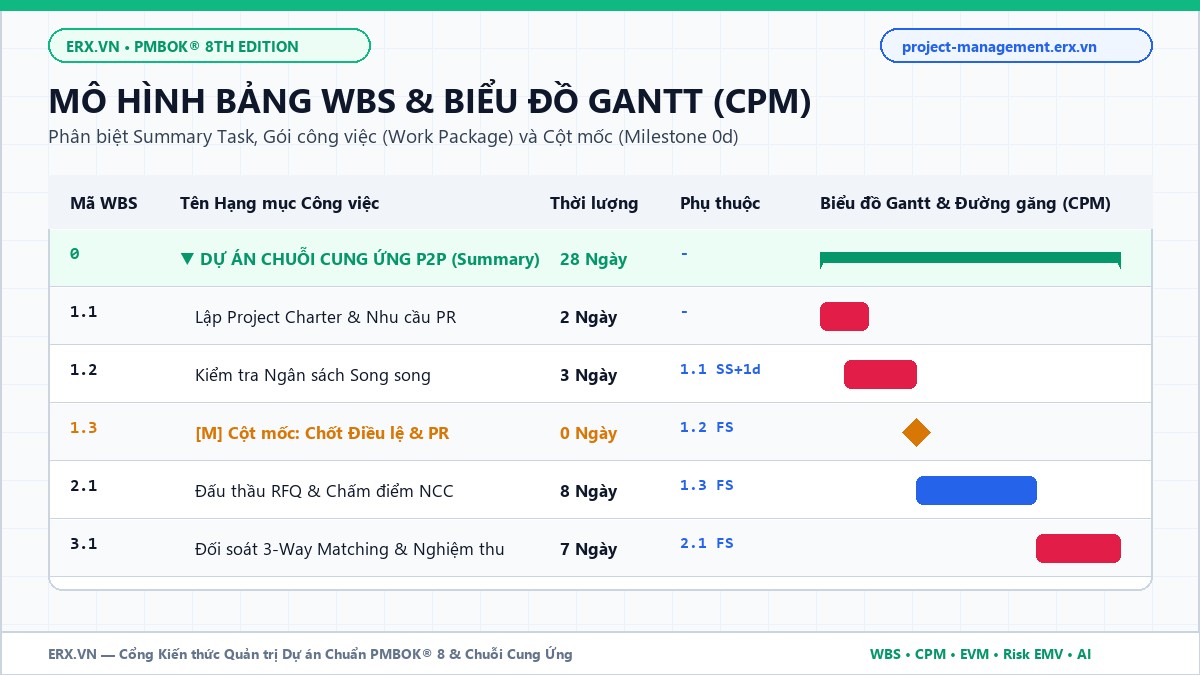

Mô hình bảng WBS và biểu đồ Gantt tự động tính Đường găng CPM trên project-management.erx.vn
Hình 1: Mô hình bảng WBS kết hợp Biểu đồ Gantt và Đường găng (Critical Path màu đỏ) trên project-management.erx.vn.
Loại Phần tử WBS Đặc điểm Kỹ thuật & Quy tắc Tính toán Thực hành Tốt nhất (Best Practice)
1. Summary Task (Công việc Tổng hợp & Task 0) Tự động tổng hợp (Roll-up) từ các task con:
• Start = Min(Start của các con)
• Finish = Max(Finish của các con)
• Cost / Work = Tổng Cost / Work các con.
Đặt tên theo Danh từ / Giao phẩm (VD: Giai đoạn 2: Hồ sơ Đấu thầu RFQ & Hợp đồng NCC). Không gán trực tiếp nhân sự vào Summary Task.
2. Work Package (Gói công việc Thực thi) Cấp lá (Leaf task) nơi phát sinh công sức và chi phí thực tế theo phương trình:
Work = Duration × Units.
Đặt tên bắt đầu bằng Động từ hành động + Kết quả (VD: Phát hành hồ sơ mời thầu RFQ). Luôn nối đủ Predecessor và Successor.
3. Milestone (Cột mốc Kiểm soát — Duration = 0d) Có thời lượng bằng 0 ngày (0d), biểu diễn bằng hình thoi màu vàng trên biểu đồ Gantt, không tiêu tốn giờ công. Đặt ở cuối mỗi giai đoạn để làm cổng phê duyệt (Stage Gate) và đồng bộ sang bảng Milestone Summary trong Project Charter.

4. Từ điển WBS (WBS Dictionary) là gì? Tại sao Chỉ có Cây WBS là Chưa Đủ?

Trên bảng tiến độ Gantt, tên mỗi dòng công việc thường chỉ dài từ 5 đến 10 từ (ví dụ: WBS 3.1 — Đối soát Hóa đơn 3-Way Matching). Nếu không có tài liệu định nghĩa rõ "Đối soát như thế nào là đạt chuẩn? Dung sai cho phép là bao nhiêu? Ai ký duyệt?", các phòng ban sẽ đùn đẩy trách nhiệm khi nghiệm thu.

Đó chính là vai trò của Từ điển WBS (WBS Dictionary) trong PMBOK® 8. Mỗi thẻ trong Từ điển WBS đóng vai trò như một "hợp đồng giao việc thu nhỏ" gồm 6 trường thông tin bắt buộc:

Cấu trúc Từ điển WBS (WBS Dictionary) chuẩn PMBOK 8 gồm 6 trường thông tin trên project-management.erx.vn
Hình 2: 6 trường thông tin cốt lõi của một thẻ Từ điển WBS (WBS Dictionary) chuẩn PMBOK® 8.
  1. Mã định danh WBS & Tên gói công việc (WBS Code & Title): Đánh số phân cấp tự động (1.1, 1.2, 2.1.1) để truy vết xuyên suốt giữa bảng Gantt, bảng RACI và sổ đăng ký rủi ro (Risk Register).
  2. Mô tả Phạm vi Công việc (Statement of Work): Nêu rõ ranh giới công việc cần làm (In-Scope) và không làm (Out-of-Scope).
  3. Giao phẩm & Tiêu chí Nghiệm thu (Deliverables & Acceptance Metrics): Liên kết trực tiếp với hồ sơ (07) Quality Metrics trên project-management.erx.vn.
  4. Giả định & Ràng buộc Lịch trình (Assumptions & Schedule Constraints): Xác định rõ loại ràng buộc (mặc định nên dùng As Soon As Possible - ASAP để không làm méo Đường găng CPM; chỉ dùng Must Finish On - MFO khi có hạn chót pháp lý cứng).
  5. Định mức Nguồn lực & Ngân sách Cơ sở (Resource & Cost Baseline): Khai báo kiểu task (Fixed Units, Fixed Duration hay Fixed Work), nhân sự thực hiện, đơn giá theo bảng Cost Rate Tables A–E và ngân sách BAC của gói công việc.
  6. Liên kết Trách nhiệm RACI & Mã Rủi ro (RACI & Risk ID): Chỉ định rõ ai là R (Responsible), ai là A (Accountable) và gắn mã rủi ro (ví dụ R-05) nếu gói công việc nằm trên Đường găng.

🚀 Thực hành Trực tiếp trên Nền tảng ERX AI Project Gantt Planner

Thay vì quản lý rời rạc trên hàng chục file Excel và Word dễ lệch số liệu, bạn có thể lập tiến độ WBS đa cấp, tính Đường găng (CPM), theo dõi 9 chỉ số EVM, định lượng rủi ro tự động EMV = P% × Impact($) và đồng bộ 13 hồ sơ chuẩn PMBOK® 8 ngay trên trình duyệt.

👉 Mở Nền tảng project-management.erx.vn Ngay →   |   Xem trọn bộ Chuyên mục Project Management

5. Bài viết Liên quan trong Hệ sinh thái Quản trị Dự án PMBOK® 8

6. Câu hỏi Thường gặp (FAQ) về WBS & Từ điển WBS

Câu hỏi 1: Có nên gắn mối quan hệ phụ thuộc (Predecessors) vào Summary Task không?

Theo chuẩn thực hành tốt nhất của PMI và Microsoft Project, bạn nên gắn quan hệ phụ thuộc (FS, SS, FF, SF) trực tiếp giữa các Work Packages (cấp lá) và Milestones thay vì gắn vào Summary Task. Việc gắn vào cấp lá giúp động cơ CPM tính toán Free Slack và Total Slack chính xác tuyệt đối, tránh lỗi vòng lặp logic (Circular Dependency).

Câu hỏi 2: Khi nào nên dùng Indentation (Thụt lề) trên project-management.erx.vn?

Trên project-management.erx.vn, bạn chỉ cần bấm nút Indent (Thụt lề sang phải) hoặc Outdent (Thụt lề sang trái) trên thanh công cụ: hệ thống sẽ tự động biến công việc phía trên thành Summary Task, tự động đánh lại toàn bộ mã số WBS (1.1 → 1.1.1) và tự động cuốn chiếu thời lượng, chi phí theo thời gian thực.

Câu hỏi 3: Làm sao để tạo nhanh WBS chuẩn PMBOK 8 cho một dự án mới?

Bạn có thể mở tính năng AI Project Co-Pilot trên project-management.erx.vn, nhập mô tả mục tiêu dự án (ví dụ: "Triển khai hệ thống WMS cho kho 10.000m2 trong 45 ngày"), AI sẽ tự động sinh cây WBS đa cấp kèm Predecessors, phân bổ nguồn lực và bộ 13 hồ sơ PMBOK 8 hoàn chỉnh.
