4 Mối quan hệ Phụ thuộc (FS, SS, FF, SF), Lag/Lead & Kỹ thuật Fast-Tracking chuẩn PMBOK 8
Nắm vững 4 mối quan hệ phụ thuộc trong Phương pháp Biểu đồ Tiền nhiệm (PDM: Finish-to-Start, Start-to-Start, Finish-to-Finish, Start-to-Finish) cùng độ trễ Lag/Lead là chìa khóa để xây dựng lịch trình dự án tự động. Cùng phân tích các ví dụ thực chiến trong chuỗi cung ứng và cách nén tiến độ từ 34 ngày xuống 28 ngày bằng kỹ thuật Fast-Tracking.

1. Phương pháp Biểu đồ Tiền nhiệm (Precedence Diagramming Method - PDM) là gì?
Sau khi đã chia nhỏ dự án thành các gói công việc trong Cấu trúc Phân rã Công việc (WBS), bước quyết định để tạo nên một lịch trình sống động là thiết lập mạng logic phụ thuộc giữa các công việc theo Phương pháp Biểu đồ Tiền nhiệm (PDM) thuộc miền hiệu suất Tiến độ (Schedule Performance Domain) của PMBOK® 8.
Nếu bạn chỉ gõ ngày bắt đầu và ngày kết thúc cố định cho từng dòng (giống như kẻ bảng trên Excel), lịch trình của bạn sẽ "chết cứng" ngay khi một công việc bị trễ. Ngược lại, khi sử dụng động cơ PDM chuẩn Microsoft Project 2016 Parity trên project-management.erx.vn, mọi công việc được kết nối bằng 4 loại quan hệ phụ thuộc (FS, SS, FF, SF) kết hợp cùng độ trễ Lag (+) và độ sớm Lead (-).

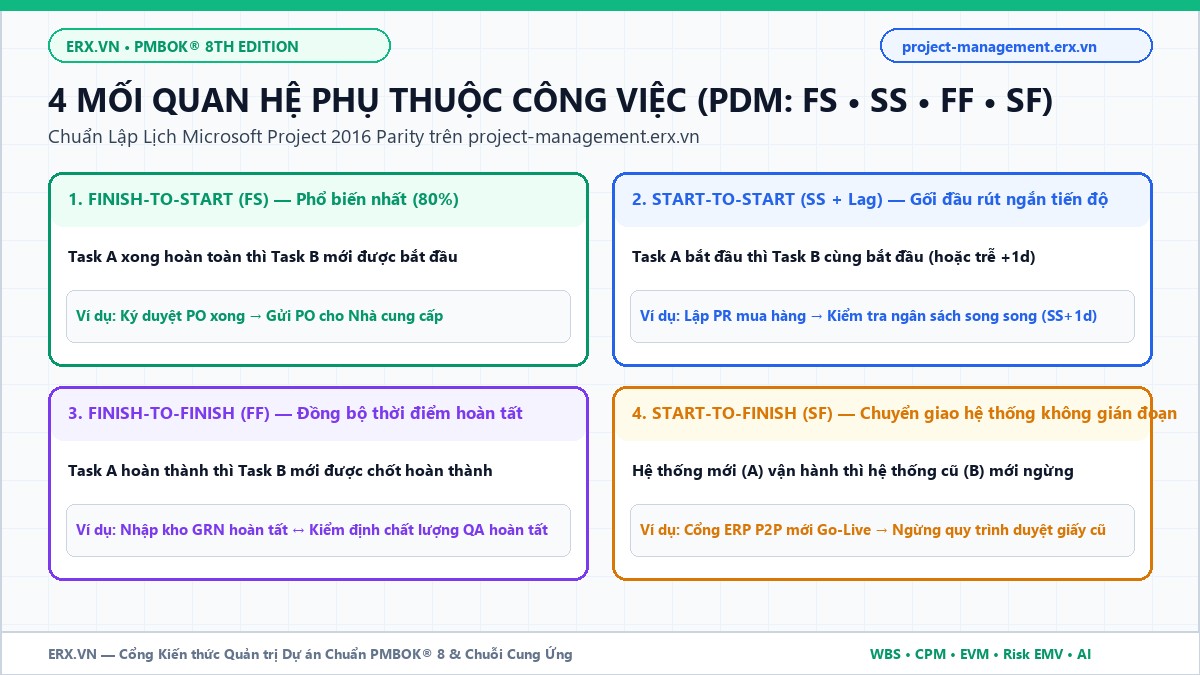

2. Giải mã Chi tiết 4 Mối quan hệ Phụ thuộc (FS, SS, FF, SF) Kèm Ví dụ Thực tế
Giả sử chúng ta có công việc đứng trước là Task A (Predecessor - Tiền nhiệm) và công việc đứng sau là Task B (Successor - Kế nhiệm):
| Mã Quan hệ | Tên đầy đủ & Quy tắc Logic | Công thức Tính Ngày trên Gantt | Tình huống Thực chiến trong Dự án Chuỗi Cung Ứng (P2P) |
|---|---|---|---|
FS |
Finish-to-Start (Kết thúc – Bắt đầu) |
Task A phải hoàn thành 100% thì Task B mới được phép bắt đầu. | Bước 2.4 (Phê duyệt kết quả chọn Nhà cung cấp) hoàn tất → mới bắt đầu Bước 3.1 (Soạn thảo Hợp đồng mua bán). |
SS |
Start-to-Start (Bắt đầu – Bắt đầu) |
Task A bắt đầu thì Task B cũng được phép bắt đầu song song. | Bước 1.2 (Chuẩn hóa biểu mẫu PR) bắt đầu được 1 ngày → Bước 1.3 (Thiết lập quy tắc kiểm tra ngân sách) chạy gối đầu ngay (2SS+1d). |
FF |
Finish-to-Finish (Kết thúc – Kết thúc) |
Task A phải hoàn thành thì Task B mới được chốt hoàn thành. | Bước 4.1 (Nhập kho hàng hóa GRN) phải hoàn tất lô cuối cùng → Bước 4.2 (Kiểm định chất lượng QA/QC) mới được đóng biên bản nghiệm thu (FF). |
SF |
Start-to-Finish (Bắt đầu – Kết thúc) |
Task A (mới) phải bắt đầu vận hành thì Task B (cũ) mới được kết thúc. | Hệ thống cổng mua hàng điện tử ERP mới chính thức Go-Live (Bắt đầu) → Quy trình duyệt giấy thủ công cũ mới được Ngừng hẳn (Kết thúc). |
3. Cách Sử dụng Độ trễ (Lag +) và Độ sớm (Lead -) theo 3 Đơn vị Chuẩn MS Project
Trên project-management.erx.vn, cú pháp nhập cột Predecessors hỗ trợ đầy đủ 3 định dạng thời gian chờ/gối đầu chuẩn quốc tế:
- Ngày làm việc (Working Days —
d): Ví dụ5FS+2dnghĩa là sau khi Task 5 kết thúc, phải chờ thêm 2 ngày làm việc (trừ Thứ Bảy, Chủ Nhật và ngày lễ) thì Task hiện tại mới bắt đầu. - Ngày lịch liên tục (Elapsed Days —
ed): Ví dụ8FS+7eddùng cho các quá trình vật lý hoặc thời hạn niêm yết thầu liên tục 7 ngày đêm (kể cả cuối tuần). - Phần trăm thời lượng (Percentage —
%): Ví dụ3FS-25%(Lead 25%) nghĩa là khi Task 3 đã làm được 75% khối lượng (còn 25% cuối), Task kế tiếp được phép bắt đầu gối đầu ngay.

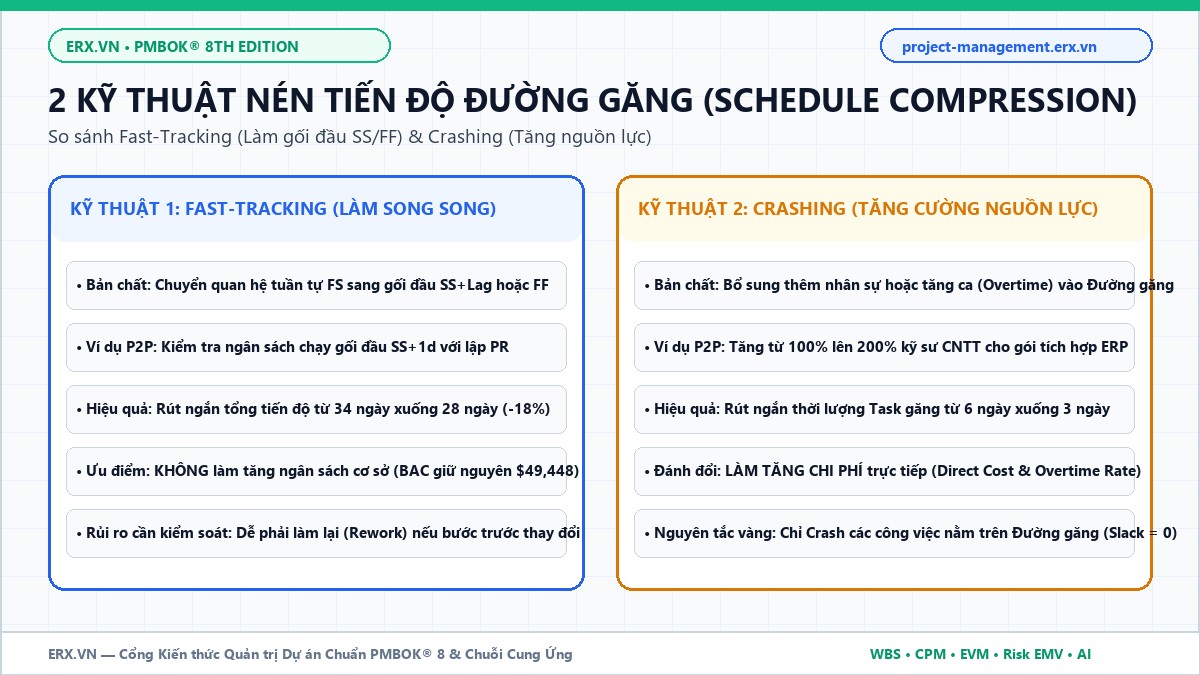

4. Kỹ thuật Nén Tiến độ Dự án: So sánh Fast-Tracking và Crashing
Khi tổng thời gian tính ra vượt quá hạn chót của Ban Giám đốc (ví dụ lịch tuần tự ban đầu mất 34 ngày trong khi yêu cầu là 28 ngày), chuẩn PMBOK 8 cung cấp 2 kỹ thuật nén tiến độ (Schedule Compression):
- Fast-Tracking (Làm gối đầu song song): Chuyển các mối quan hệ tuần tự
FStrên Đường găng sang quan hệ gối đầuSS+LaghoặcFF. Đây là kỹ thuật ưu tiên số 1 vì không làm tăng ngân sách cơ sở (BAC), nhưng đòi hỏi sự phối hợp chặt chẽ giữa các phòng ban để tránh rủi ro làm lại (Rework). - Crashing (Tăng cường nguồn lực vào Đường găng): Bổ sung thêm nhân sự hoặc làm thêm giờ cho các gói công việc nằm trên Đường găng. Kỹ thuật này giúp giảm trực tiếp
Durationcủa Task nhưng sẽ làm tăng chi phí và cần được kiểm soát qua chỉ số CPI trong EVM.
🚀 Thực hành Trực tiếp trên Nền tảng ERX AI Project Gantt Planner
Thay vì quản lý rời rạc trên hàng chục file Excel và Word dễ lệch số liệu, bạn có thể lập tiến độ WBS đa cấp, tính Đường găng (CPM), theo dõi 9 chỉ số EVM, định lượng rủi ro tự động EMV = P% × Impact($) và đồng bộ 13 hồ sơ chuẩn PMBOK® 8 ngay trên trình duyệt.
👉 Mở Nền tảng project-management.erx.vn Ngay → | Xem trọn bộ Chuyên mục Project Management
5. Bài viết Liên quan trong Hệ sinh thái Quản trị Dự án PMBOK® 8
- 🌳 Trụ cột 2 (Thiết kế WBS): Cấu trúc Phân rã Công việc (WBS) & Từ điển WBS: Cách chia nhỏ Dự án chuẩn PMBOK 8.
- 📘 Trụ cột 1 (Tổng quan PMBOK 8): Quản trị Dự án theo chuẩn PMBOK 8: Tổng quan 6 Nguyên tắc, 7 Miền hiệu suất & 5 Nhóm quy trình thực chiến.
- 📊 Trụ cột 3 (Kiểm soát Tiến độ & Chi phí EVM): Quản lý Giá trị Thu được (Earned Value Management - EVM): Cách tính BAC, PV, EV, AC, SPI, CPI & Dự báo EAC.
- 🔥 Bài viết cùng Cụm 2 (Giải thuật Đường găng CPM): Phương pháp Đường găng (Critical Path Method - CPM), Free Slack & Total Slack trong Quản lý Dự án.
- ⚙️ Bài viết cùng Cụm 2 (So sánh Công cụ Lập lịch): Tại sao Quản lý Dự án bằng Excel dễ Vỡ tiến độ? So sánh Excel, MS Project & AI Gantt Planner.
6. Câu hỏi Thường gặp (FAQ) về Quan hệ Phụ thuộc FS, SS, FF, SF
Câu hỏi 1: Giữa FS với độ sớm Lead (ví dụ 3FS-2d) và SS với độ trễ Lag (ví dụ 3SS+1d), nên dùng cách nào?
Theo khuyến nghị thực hành tốt nhất của PMI và chuẩn lập lịch trên project-management.erx.vn, bạn nên ưu tiên dùng SS + Lag dương (ví dụ 3SS+1d) thay vì FS - Lead âm, vì điều kiện kích hoạt dựa trên sự kiện "Task 3 đã bắt đầu được 1 ngày" luôn rõ ràng và dễ kiểm soát hơn trong thực tế.
Câu hỏi 2: Có nên gắn Predecessor cho các dòng Summary Task (Giai đoạn cha) không?
Tuyệt đối không nên. Trong chuẩn PMBOK 8, các mối quan hệ phụ thuộc FS/SS/FF/SF chỉ nên gắn trực tiếp giữa các Work Packages (Gói công việc lá) và Milestones để tránh tạo ra vòng lặp logic (Circular Dependency) và giúp Đường găng hiển thị chính xác.
Câu hỏi 3: Hệ thống project-management.erx.vn có chặn lỗi vòng lặp phụ thuộc (A phụ thuộc B, B phụ thuộc A) không?
Có. Động cơ kiểm toán đồ thị có hướng (DAG Validator) của project-management.erx.vn tự động phát hiện và chặn ngay lập tức mọi liên kết vòng lặp (Circular Reference) trước khi tính toán lại lịch trình.
